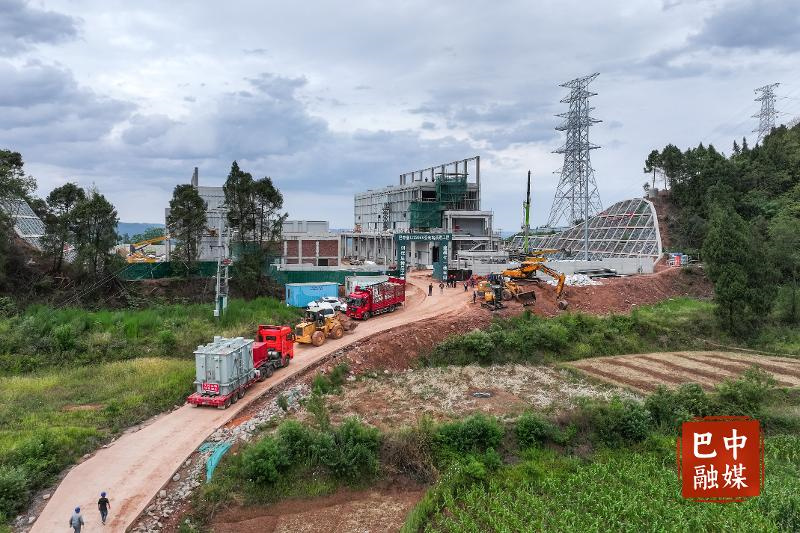

“慢一点,慢一点,再靠右边一点!”6月23日,一辆载着220千伏主变的拖挂车,缓缓行驶在大柏树村的村道路上。前期,国网巴中供电公司已对道路进行拓宽加固处理,转运中,现场作业人员通过挖掘机牵引拖挂的方式,将主变转运至变电站内。
拖挂车转运主变至变电站
为加快项目施工进度,在曾口220千伏变电站内,土建部分与电力部分同时施工、同步推进。在输电线路方面,为抢抓工期,多支队伍在多个杆塔同时作业。
据了解,巴中曾口220千伏输变电工程旨在解决曾口新能源材料产业园负荷增长需要、曾口片区增长的负荷需求,以及完善曾口片区220千伏网架。一期建成变电站及220千伏出线5回、110千伏出线9回、10千伏出线24回。该工程于2024年10月底开始施工,计划2025年底竣工投运。
今年以来,国网巴中供电公司加速推进220千伏曾口变电站,先后采用运输无人机对4基铁塔钢材进行运输,共计转运钢材20余吨,使用装配式围墙300余米,缩短施工作业时间30余天。
据悉,该项目现已进入变电站主变转运装配阶段,变电站完成施工进度超过70%,线路完成施工进度超过60%。
“我们将持续抓好项目管理,加速推进项目进度,全力保障曾口新能源材料产业园等用电,积极支撑地方经济发展。”国网巴中供电公司施工负责人何懋林表示。
